Журавль в небо улетел, или Не можешь - не берись

14.09.2018 | Сезонное
Журавль в небо улетел, или Не можешь - не берись
Новым подрядчикам придётся поспешить, чтобы закончить ремонт в срок

С приходом на объекты по капитальному ремонту теплотрасс новых подрядчиков дело сдвинулось с мертвой точки. Это отметил первый заместитель мэра по городскому хозяйству Сергей Чернышов во время объезда по самым отстающим от графика (порядка двух месяцев) магистралям.
До этого все три проблемных участка ремонтировала подрядная организация ООО «Монолит Арго», выигравшая в этом году конкурс на проведение работ сразу на пяти коммунальных объектах в городе Хабаровске. Однако силы свои при этом подрядчик не рассчитал, изрядно затянув сроки выполнения.
Когда заказчику (Хабаровским тепловым сетям) стало ясно, что такими темпами вовремя войти в отопительный сезон становится проблематичным, пришлось предложить работы по капитальному ремонту тепломагистралей организациям, занявшим на аукционе вторые места. Согласование с ПАО «РусГидро», проводившем торги, заняло почти месяц. Плюс время на технические вопросы при замене подрядчиков, чтобы они могли войти на объект - также около четырех недель. Недопустимая трата времени, которой можно было избежать.

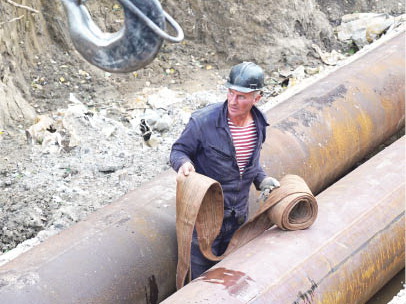

Первый адрес в программе объезда - переулок Промышленный, где идет замена 1300 м трубопровода воздушной теплотрассы на больший диаметром. Оценив обстановку, пообщавшись с директором нового подрядчика ООО «Регионэнергострой» Иваном Шибановым, Сергей Чернышов в принципе остался доволен: люди трудятся, уже установлены неподвижные опоры, новые трубы завезены, 300 м из них уже проложены.
- Сейчас на объекте трудятся с 8 до 20 часов четыре бригады монтажников-сварщиков, - отчитывается Иван Шибанов. - Конечно, жаль, что упущены самые благоприятные месяцы - май, июнь и июль. Будем работать в две, три смены, сколько понадобится, но отопительный сезон не сорвем!
Следующий пункт назначения - раскопки на ул. Воровского в пос. им. Горького, где производится капитальный ремонт участка тепломагистрали, а именно - подземная прокладка 648 м трубопровода взамен старого. Как раз этот объект оставили за прежним подрядчиком - ООО «МонолитАрго». Но несмотря на то, что в связи с освобождением от других заказов у подрядчика появились дополнительные рабочие руки и спецтехника, дела тут идут ни шатко ни валко.
- Прошла уже неделя, когда мы были здесь, а у вас с той стороны собраны всего два звена труб, - указывает на начало траншеи Сергей Александрович. - «Стараемся» - это не тот разговор, что нужен сегодня, в преддверии отопительного сезона.
По срокам завершение всех основных работ, по заверениям подрядной организации, планируется до 29 сентября. Но первый заммэра по городскому хозяйству выказывает некоторое недоверие.
- Я считаю, если заказчик находит таких подрядчиков, то он должен нести какую-то солидарную ответственность вместе с ними, - комментирует Сергей Александрович.
Более оптимистична ситуация на одном из участков теплотрассы (порядка 251 м) от переулка Ладожского по улице Пионерской, куда 28 августа после прежнего подрядчика зашло ООО «Гарант Строй», которое выиграло аукцион. И им не впервой устранять серьезные недоработки за другими, чтобы вовремя сдать объект.
- Когда мы зашли сюда в конце августа, обнаружили, что прежней подрядной организацией практически не сделано ничего, - рассказывает прораб участка Александр Сыроватский. - Была выкопана одна ямка, на камеру, которую требуется демонтировать, чтобы установить новую, свалена груда осколков бетонных плит вперемешку с арматурой. И все.
Несмотря на то, что в первых торгах прежний подрядчик победил конкурентов с помощью тарифных ставок, но при этом не сумел выполнить своих обязательств, теперь, благодаря ООО «Гарант Строй», ситуация с ремонтом этого участка магистрали выглядит обнадеживающе. Здесь, по словам Сергея Чернышова, вырисовываются конкретные и вполне себе обоснованные сроки.
- К сожалению, есть подрядчики, которые вносят неразбериху в отлаженную работу по подготовке к отопительному сезону, - резюмировал Сергей Чернышов. - Конкурсные процедуры на эту деятельность сложные, занимают время. Тем не менее новые подрядные организации проявили себя с ответственной стороны. И по всем показателям не подведут в завершение подготовки к зиме.
Юлия ВОЛКОВА.
Фото пресс-службы
администрации Хабаровска.





Комментарии

К этой публикации еще нет комментариев. Зарегистрируйтесь и добавьте первый комментарий!

23.07.2019 11:06
В Хабаровском крае растет спрос на новостройки

23.07.2019 09:20
Сегодня в Хабаровске небольшой дождь

23.07.2019 09:17
Собираешься в поход - сообщи о своём маршруте

23.07.2019 09:00
Кто же защитит вкладчика

23.07.2019 09:00
За что отказали в регистрации кандидатам?



10.07.2019 09:20
Путина началась, но не в Амурском лимане
Предприятиям края официально разрешено вести промысел

29.06.2019 00:00
«Пожаробезопасные» занятия во время школьных каникул
В Хабаровском крае полным ходом идет летняя оздоровительная кампания, в течение школьных каникул в регионе будут работать более 500 детских оздоровительных лагерей, большинство из которых открыто на базе учреждений образования и культуры.


Работаете ли вы по специальности?





Яндекс.Метрика
